安徽糧庫拱形屋頂施工過程與工藝總結
江蘇杰達鋼結構工程有限公司在安徽安天集團國家標準糧庫拱形屋頂施工中積累了豐富經驗,從2016年4月11日至5月13日的完整施工周期記錄了拱形屋頂從材料進場到最終吊裝完成的全過程,展現了現代鋼結構施工管理的專業水平。

施工前期準備與材料進場
拱形屋頂施工的第一階段是充分的前期準備和材料驗收。在施工初期,需要完成的關鍵工作包括:
- 專業成型設備(914-610成型設備)進場,進行現場安裝和調試
- 預埋件和托板進場,進行堆放和檢驗
- 按照設計圖紙進行軸線測量和放線工作,確保預埋件位置準確
- 根據施工進度計劃,分批次進場彩涂卷材料,通常在8~39噸之間
這一階段雖然工作量相對較小,但對后續施工的順利進行至關重要?,F(xiàn)場環境、天氣條件和人員配置都需要提前考慮。
基座焊接與托板安裝
預埋件和托板的焊接是拱形屋頂結構穩定性的基礎。這一階段通常需要3~5個工作日,包括:
- 焊接預埋件,確保焊縫飽滿、牢固
- 在預埋件上焊接托板,托板的焊接方向一般從東至西進行
- 焊接完成后進行防銹處理,刷涂防護涂料
- 整個焊接過程中,需要在焊接間隙進行充分的溫度冷卻
焊接質量直接影響后續的吊裝安全,需要由經驗豐富的焊工完成,并由質量檢驗人員進行全過程監督。

屋面瓦片制作與組合工藝
拱形屋頂?shù)暮诵慕M件是經過成型的波紋瓦片。這一階段的施工工序包括:
- 使用成型機組對彩涂卷材進行冷彎成形,制造單個瓦片
- 出瓦的日產量通常為12~47張,取決于天氣、材料供應和設備狀態
- 將三塊瓦片組合成一個基本單元,使用鎖邊機進行機械咬合鎖邊
- 鎖邊過程中需要保證平滑牢固,不得出現局部翹起現象
- 每日的組瓦產量通常為9~33組,視人員配置和天氣而定
瓦片質量的優劣直接關系到屋面的防水和隔熱效果,因此每塊瓦片都需要進行外觀和尺寸檢驗。

屋面吊裝與組織方式
屋面瓦片的吊裝是整個工程中最關鍵的施工環節,需要專業的吊裝隊伍和充分的安全措施:

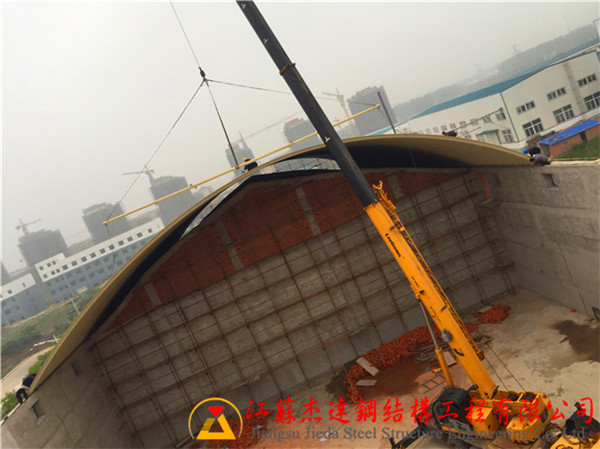

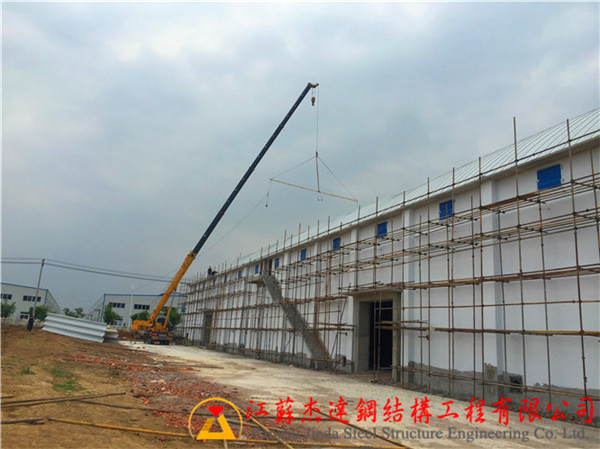

- 使用專業吊車進行分批吊裝,每天吊裝10~20組瓦片
- 吊裝過程中需要根據建筑的跨度和拱形規律,按順序進行安裝

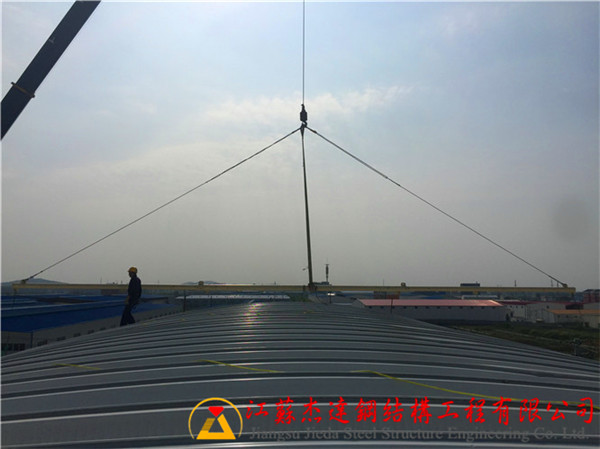

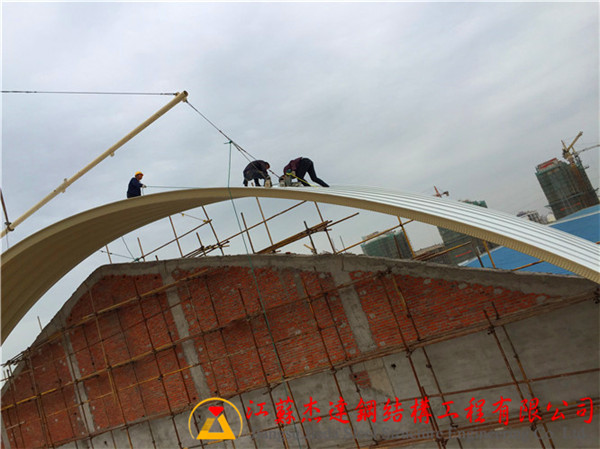

- 第一組單元板就位后使用纜風繩臨時固定,用經緯儀校正垂直度
- 待安裝三組或四組后解除纜風繩,進行下一步吊裝

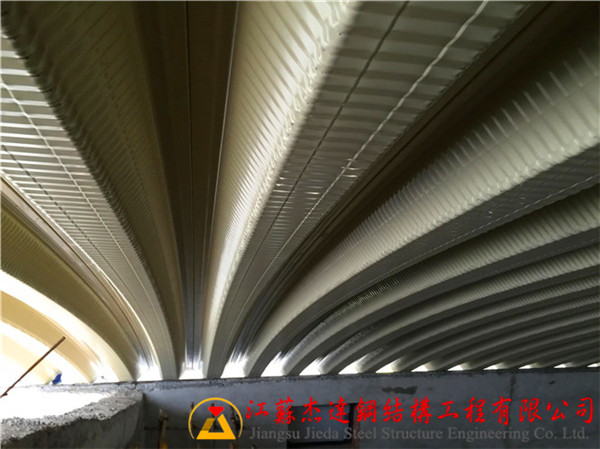

- 吊裝完成后,每塊單元板與上一組進行機械咬合和鎖邊處理
- 吊裝人員需要穿防滑鞋、帶安全帽,并系安全帶,防止高空墜落
整個拱形屋頂?shù)牡跹b通常需要7~10個工作日,視屋面面積和天氣條件而定。

天氣對施工進度的影響
拱形屋頂施工對天氣條件相當敏感,尤其是高空吊裝和焊接作業:
- 雨天不適合進行焊接和吊裝工作,需要停工保護
- 大風天氣可能影響吊裝的穩定性,需要加強纜風繩的固定
- 溫度變化影響彩涂材料的機械性能和焊縫的質量
- 施工期間需要準備好防雨措施,保護已安裝的構件
在安徽地區的春季施工中,需要特別關注多雨天氣帶來的工期延長問題。
現場管理與安全措施
大型拱形屋頂工程的現場管理需要系統的組織體系:
- 建立項目經理負責制,明確各崗位職責和安全責任
- 配備專業的焊工、吊裝指揮、質量檢驗員等技術人員
- 每天進行班前安全教育和技術交底
- 定期檢查吊裝工具、纜風繩、安全帶等安全設施的完整性
- 建立施工日記制度,記錄每天的施工進度、材料消耗、天氣條件和安全情況
- 及時處理施工中發現的問題和質量缺陷
常見問題解答
拱形屋頂施工需要多少工作日?
根據安徽安天糧庫的施工記錄,從材料進場到吊裝完成需要約30~35個工作日。如果加上前期的焊接準備和后期的涂裝維護,整個周期可能需要40~50個工作日。具體工期取決于屋面面積、天氣條件和施工隊伍的配置。
雨天會對拱形屋頂施工造成什么影響?
雨天主要影響焊接和高空吊裝作業,需要停工等待。在多雨季節施工的項目,應該預留充足的工期buffer。一般建議在工期計劃中預留15~20%的天數用于天氣延誤。
吊裝時使用什么樣的吊車?
拱形屋頂?shù)牡跹b通常使用25T以上的汽車吊車,具體噸位根據單組瓦片的重量和吊裝高度確定。在安天糧庫的施工中使用的是專業的履帶式或汽車式吊車,需要通過檢測合格證方可使用。

小結
安徽安天糧庫拱形屋頂施工周期從2016年4月11日至5月13日,歷時一個月余,完整展現了現代拱形鋼結構工程的施工流程和管理方法。從材料進場、基座焊接、屋面制作、吊裝安裝到最后的設備撤場,每個環節都嚴格按照規范執行。江蘇杰達鋼結構工程有限公司在該項目中積累的豐富經驗,為后續的大型拱形屋頂工程提供了重要參考。
