連跨拱形屋頂安裝節點詳圖與施工要點

杰達鋼構2021-11-22 12:55:052266

連跨拱形屋頂是現代大跨度建筑的重要選擇,其安裝節點的合理設計直接影響工程質量與施工進度。江蘇杰達鋼結構工程有限公司在多個連跨拱形屋頂項目中積累了豐富的施工經驗,現為大家詳細解析關鍵節點設計要點。

什么是連跨拱形屋頂結構?

連跨拱形屋頂采用拱形截面,通過多跨連續布置實現大面積覆蓋,相比傳統平頂結構具有以下優勢:能夠有效跨越較大空間而無需中間支撐柱、重量輕、用鋼量省、外觀美觀且具有良好的排水性能。該結構形式廣泛應用于工業廠房、倉儲建筑、體育館、溫室大棚等領域。

連跨拱形屋頂安裝的關鍵節點

連跨拱形屋頂的安裝涉及多個重要節點,主要包括:

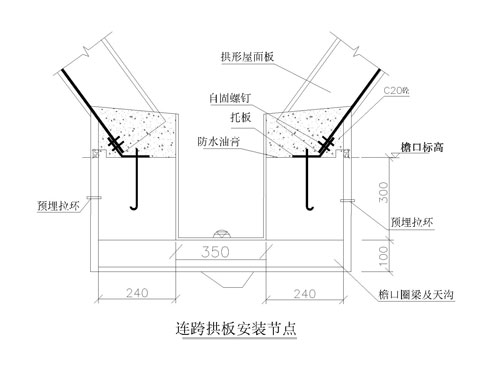

  • 支座節點設計 — 是拱形屋頂與下部結構的連接部位,需要承受拱形屋面的壓力和水平推力,設計時必須充分考慮力學傳遞路徑和安全裕度
  • 拱肋拼接節點 — 當單個拱肋無法滿足跨度要求時需要拼接,拼接處需確保連接強度和剛度不低于原材料性能
  • 相鄰拱肋連接 — 通過支撐系統和斜撐等加強相鄰拱肋的整體性,防止單個拱肋失穩
  • 縱向支撐系統 — 控制屋頂的整體變形,確保拱形屋面的穩定運行

安裝前準備與技術要求

在安裝連跨拱形屋頂前,必須做好以下準備工作:檢查所有拱肋和配件是否符合設計要求,測量下部支座標高確保精度在規范范圍內,制定詳細的安裝方案和應急預案,配備足夠的施工機械和專業技術人員,建立完善的安全管理體系。

施工工藝流程

連跨拱形屋頂的標準施工工序包括:

  • 下部結構驗收與支座標高檢驗
  • 拱肋吊裝與臨時支撐
  • 拱肋之間的連接與焊接
  • 支撐系統安裝
  • 臨時支撐卸載
  • 屋面板鋪設與固定
  • 防水密封處理

常見安裝問題解答

拱形屋頂在安裝過程中容易出現哪些變形?

常見變形包括豎向撓度、水平位移和扭轉變形等。通過科學的臨時支撐方案、合理的吊裝工序和及時的卸載調整,可以將變形控制在規范允許范圍內。

連跨拱形屋頂的支座應該采用什么類型?

支座類型應根據結構推力大小和建筑要求選擇。常用的有固定支座(承受水平力)、滑動支座(允許水平位移)和彈性支座(可以吸收部分變形)等,設計時需要結合地基條件和建筑空間進行綜合考慮。

拱形屋頂在跨度較大時如何確保施工安全?

大跨度拱形屋頂施工需要采用分段吊裝法或逐跨吊裝法,加設足夠的臨時支撐,安裝過程中進行實時監測,配備專業的起重機械和專家指導團隊,制定詳細的安全措施和風險防控方案。

小結

連跨拱形屋頂以其高效、經濟、美觀的特點被廣泛應用。江蘇杰達鋼結構工程有限公司憑借專業的技術團隊和豐富的工程經驗,已為眾多客戶成功實施了大跨度拱形屋頂安裝項目,確保每個節點設計合理、施工規范、質量可靠。如需了解更多關于連跨拱形屋頂的技術細節或獲取工程咨詢,歡迎聯系我們。
